Nabo til landanlægget
Hvad har det af betydning og konsekvenser at bo tæt på landanlægget? Hvad med det lokale miljø og dyreliv? Læs mere om energiøens landanlæg her.
Information til lodsejere og naboer
Når landanlægget til strømmen fra havvindmølleparken skal etableres, vil der naturligt være omkostninger for mennesker og natur i det berørte område. Det er en lang og kompliceret proces, og de enkelte myndigheder har medlt ud, at de vil informere om processen undervejs.
Beslutningen om at lave en energiø er vedtaget i Folketinget i 2020. Herefter er det Energistyrelsen, der er myndighed for etablering af energiøen. De har pålagt Energinet at stå for forundersøgelser af de aktuelle områder på Bornholm, mens Miljøstyrelsen skal udarbejde miljøkonsekvensvurderinger. Derefter er det Bornholms Regionskommune, der skal godkende den endelige placering af landanlægget.
Energinet er bygherre på landanlæg og kabelføring, og de hyrer en entreprenør til selve arbejdet. Alle er pålagt at sikre, at det eksisterende miljø og naturen i området bliver påvirket mindst muligt.

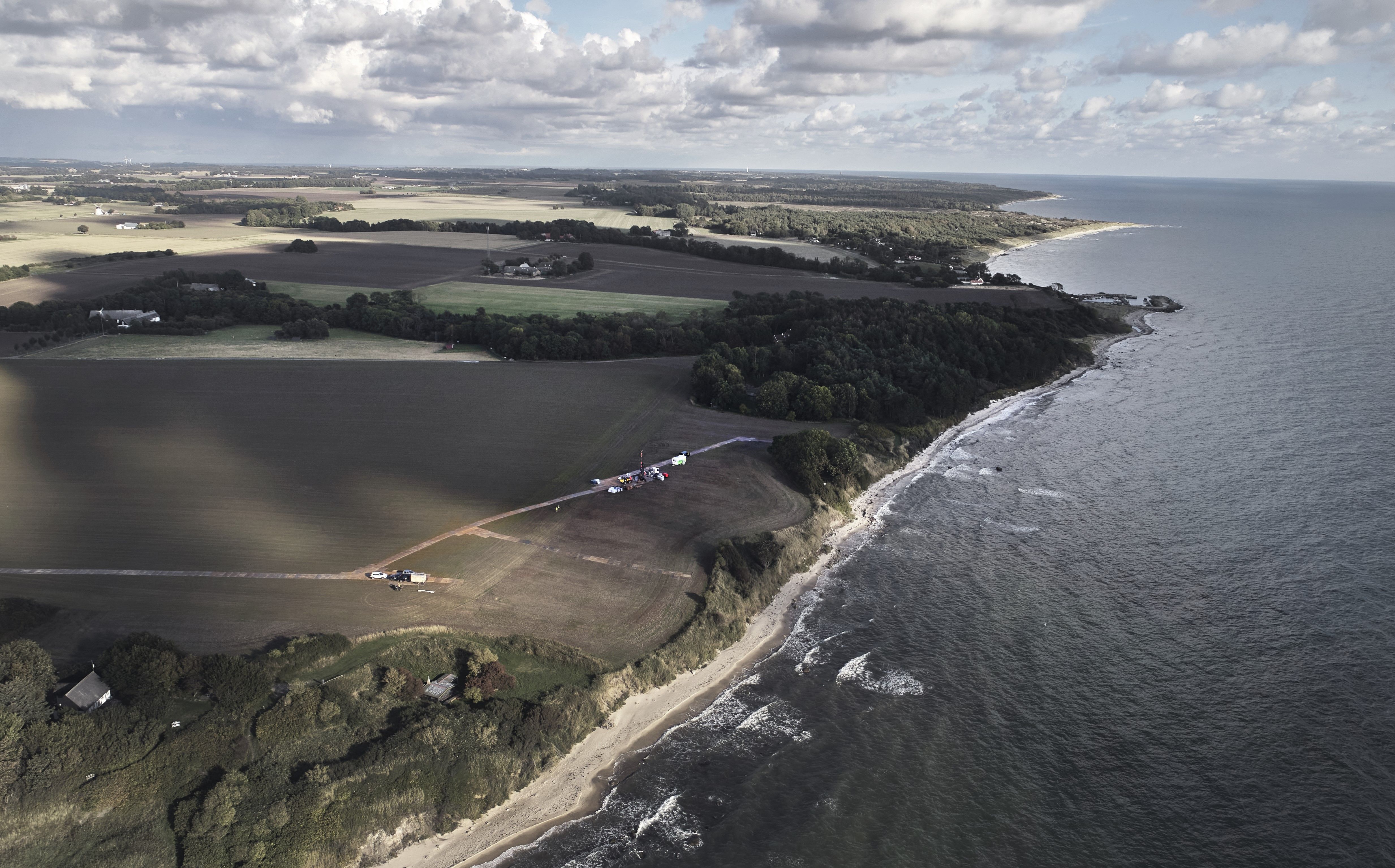

Sose strand syd for det mulige anlægsområde. Foto: Destination Bornholm

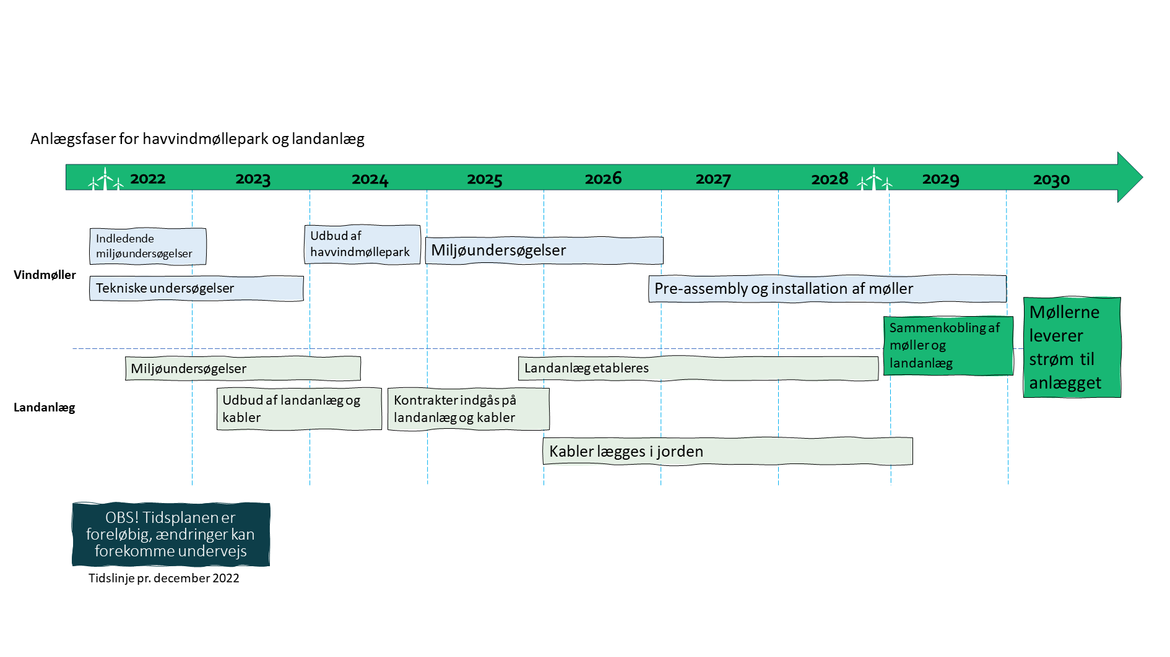

Energinet går i løbet af efteråret 2022 i gang med geofysiske og geotekniske forundersøgelser af det 258 hektar store landområde syd for Aakirkeby. Forundersøgelserne kigger på områdets geografi samt dyre- og planteliv. Der laves også arkæologiske undersøgelser af området. Undersøgelserne bruges af Miljøstyrelsen til at udarbejde en miljøkonsekvensvurdering. Den bliver vigtig for Bornholms Regionskommune, når den skal beslutte, hvor landanlæg og kabler skal placeres. I vinteren 2022/2023 afholder arkitektfirmaet bag anlægget workshops, hvor borgere kan give input til, hvordan anlægget skal se ud.

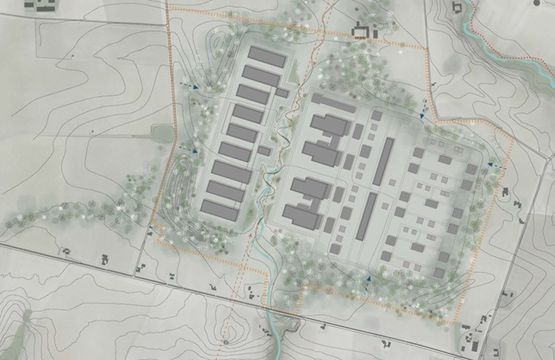

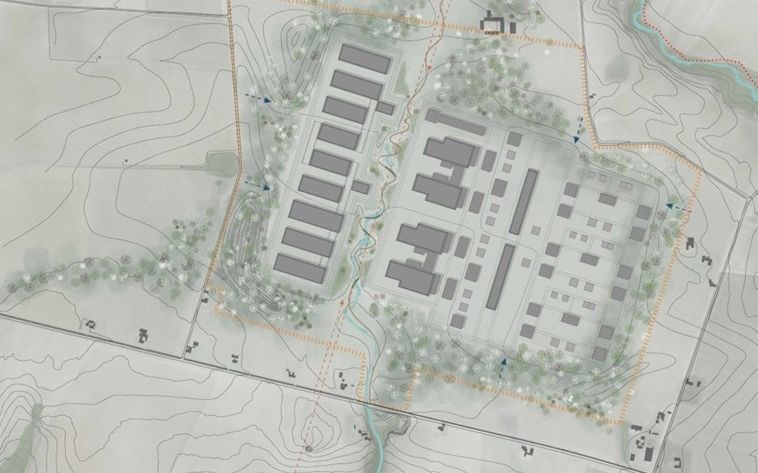

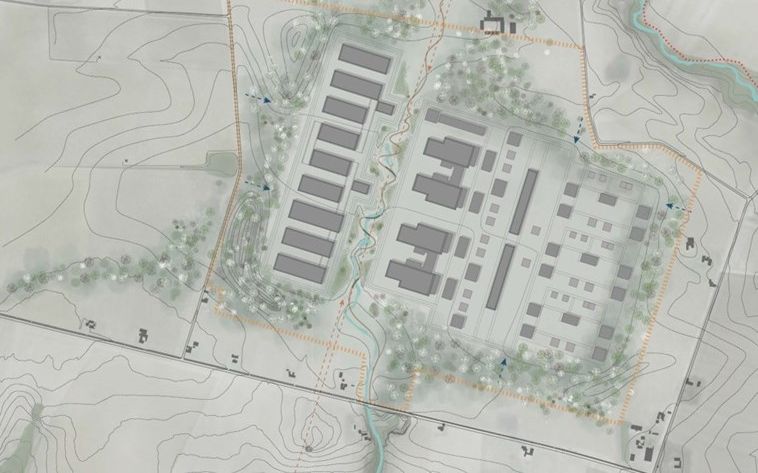

Det udpegede bruttoområde for placering af landanlægget.
Det er Energinet, der indkredser det endelige areal ud fra de data, de indsamler fra bl.a. Miljøstyrelsen. Derefter er det Bornholms Regionskommune, der skal fastlægge det endelige areal. Kommunalbestyrelsen udarbejder og træffer beslutning om lokalplanen, hvor placeringen skal fremgå. Det forventes at ske i forbindelse med udarbejdelse af kommuneplantillæg i efteråret 2023, som vedtages i foråret 2024. Herefter skal den sidste miljøtilladelse gives. Det endelige areal bliver på 70-90 hektar, og når arealet er udpeget og godkendt, sendes anlægget i udbud i sommeren 2023.

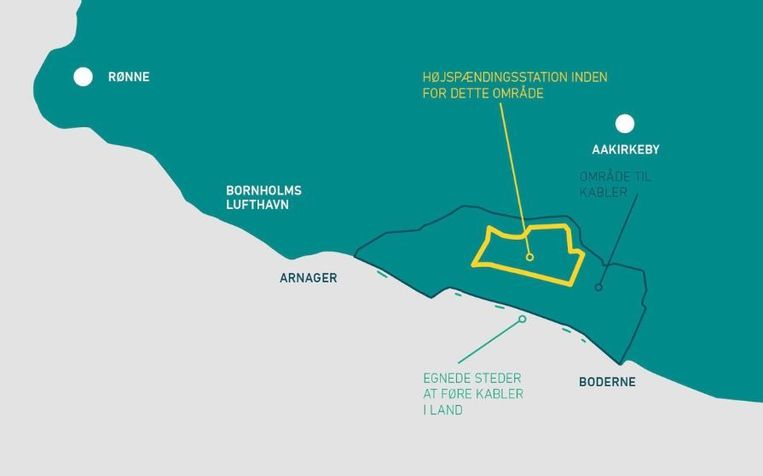

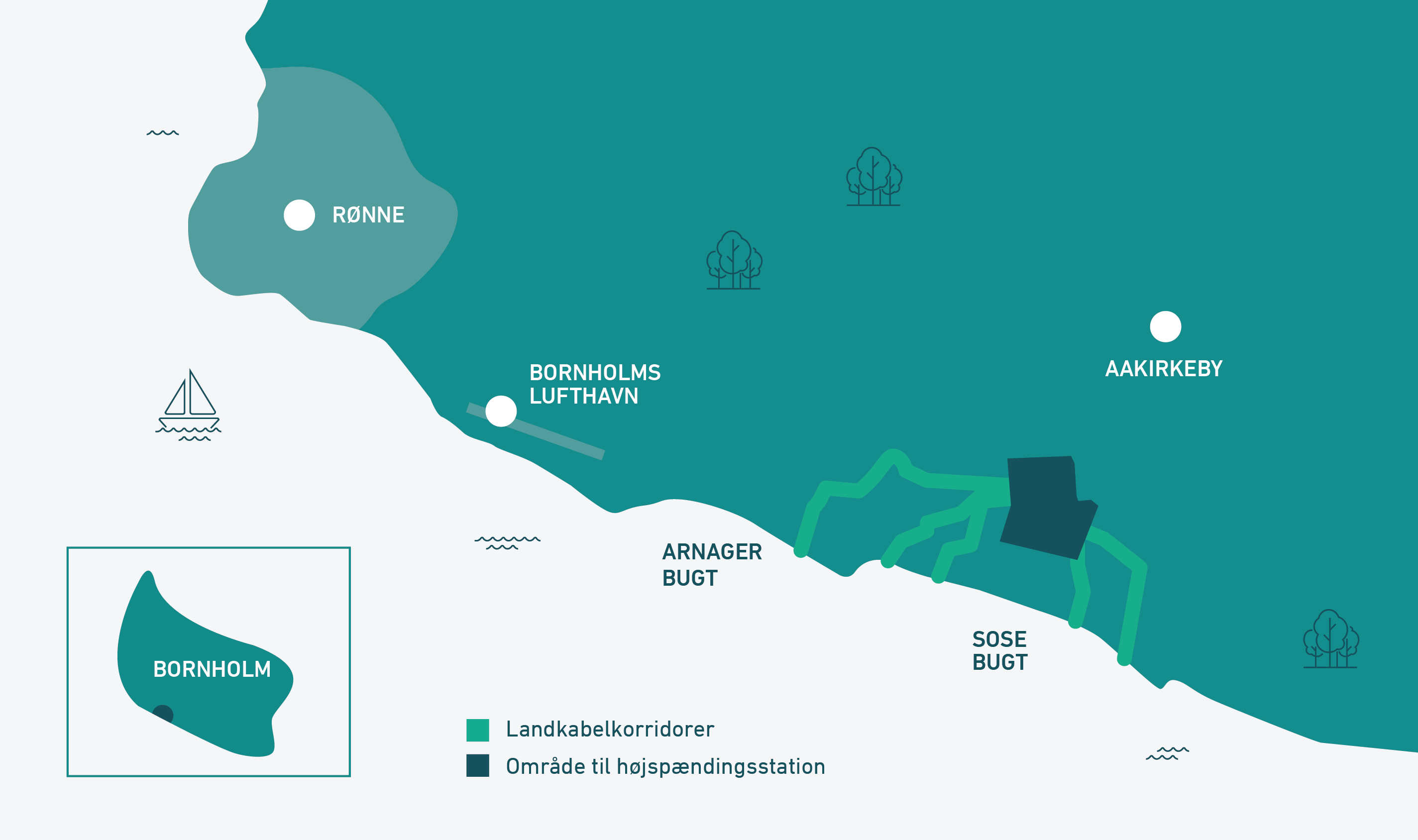

Egnede steder på kysten hvor kabler fra vindmølleparken kan føres i land til højspændingsanlægget.
Når Energinet har valgt en entreprenør til anlægget, kan byggeriet gå i gang, forventeligt i efteråret 2025. Både under forundersøgelser og i selve anlægsfasen vil Energinet være i dialog med de berørte lodsejere, så der opstår færrest mulige gener for beboere i området. Den enkelte lodsejer indgår aftaler om forhold på ejendommen med Energinets repræsentanter, som informerer den entreprenør, der skal udføre arbejdet. Arbejdet med kablerne begynder i 2026 med underboringer, mens nedgravning af selve kablerne sættes i gang i 2027. Hele anlægget forventes at stå klar i 2029.

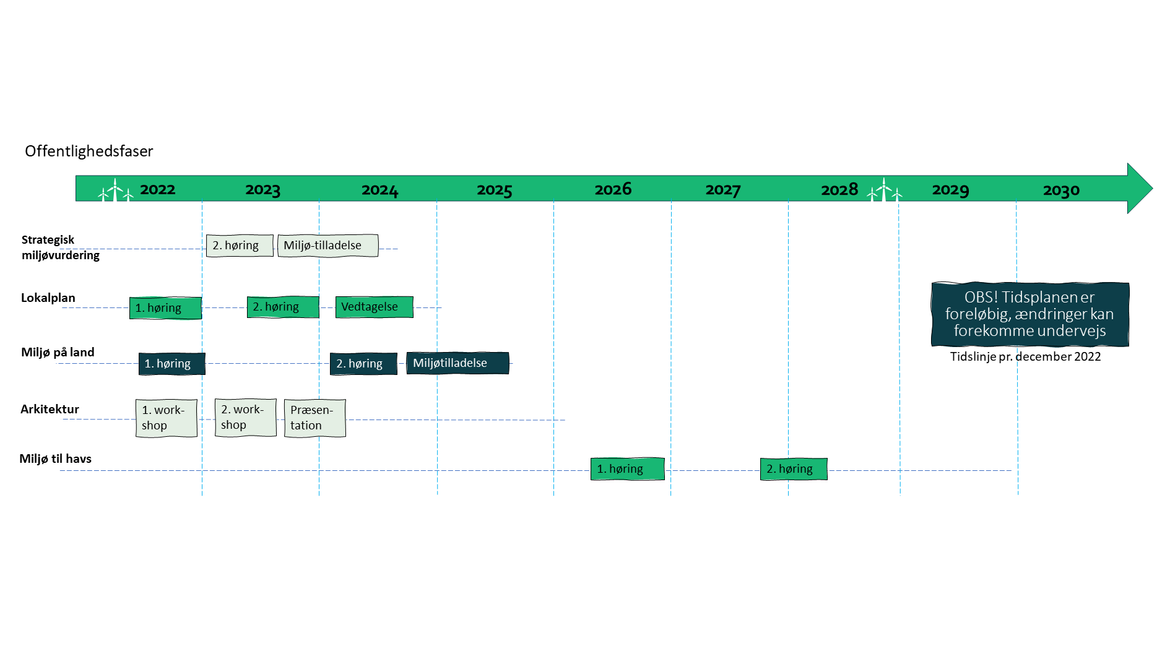

Hvilke muligheder har du for at blive hørt?
Direkte dialog
Energinet går forud for forundersøgelser og anlægsbyggeri i direkte dialog med berørte lodsejere.
Borgermøder og workshops
Både Energinet og Bornholms Regionskommune afholder løbende borgermøder og workshops, hvor du kan komme med dine synspunkter.
Er der gener forbundet med at være nabo til landanlægget?
Som nabo vil man unægteligt kunne mærke, at der bliver bygget i området. På vores spørgsmål og svar-side, kan du blive klogere på de mest stillede spørgsmål omkring eksempelvis stråling og lyd-, lugt- og lysgener i forbindelse med landlægget, herunder:
